地基所完成大吨位锚桩法基桩抗压静载试验

发布日期:2019-09-29 浏览次数:2048



      近日,地基所顺利完成了合肥市龙泉山生活垃圾焚烧发电项目试桩检测项目,完成的试桩检测主要包括单桩竖向抗压静载试验、单桩竖向抗拔静载试验和单桩水平静载试验。

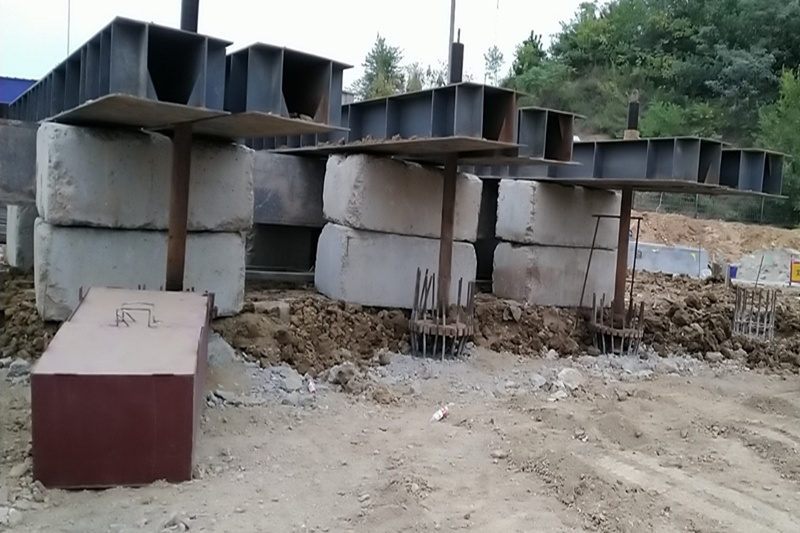

      其中单桩竖向抗压极限承载力达到12000kN,检测项目组采用“一锚六”的锚桩反力法,与传统堆载法相比,锚桩法对试验设备与设备安装技术及精度都有更高要求,且本次试验属大吨位锚桩法试验,技术含量和安装难度更大。为确保安全顺利准确有效完成本次试验,地基所先后组织多次方案研讨、验算和论证,最终确定了采用锚桩反力试验平台,由钢梁和6根锚桩组成反力平台,利用6根锚桩的抗拔力提供反力,通过验算锚桩桩侧阻力和主筋抗拉强度,严谨科学地确定锚桩提供的反力是否满足受检桩承载力的要求。

      合肥市龙泉山生活垃圾焚烧发电项目试桩和工程桩检测由安徽省能源集团有限公司委托我院质检二站进行,桩基检测合同额共计104.02万元。本次试桩检测的顺利完成,提高了地基所桩基检测的检测能力和业务水平,也为该项目后续工程桩的检测奠定了良好的工作基础。
